Budowa sieci kanalizacyjnej i odtworzenie nawierzchni na osiedlu Kłokoczyce
koszt inwestycji: 29 469 662, 08 zł brutto
Zadanie obejmuje budowę: 3,2 km kanalizacji sanitarnej DN 200, 1 km kanalizacji tłocznej DN 160, przepompowni ścieków, 0,7 km sięgaczy kanalizacyjnych DN 150 do granic posesji wraz z odtworzeniem 3,2 km nawierzchni asfaltowych.
Zakres ZDiUM: Budowa chodnika wzdłuż ul. Kłokoczyckiej od nr 146 do ul. Złotej Lilii wraz z miejscowym odwodnieniem w obrębie pętli autobusowej. Wartość prac: ZDIUM 1 520 598,31 zł brutto
Informacje o inwestycji:
| Kategoria inwestycji: | infrastruktura |
| Rok zakończenia inwestycji: | 2026 |
| Stopień wykonania: | 45% |
| Wartość inwestycji: | 29 469 662, 08 zł brutto |
| Jednostka prowadząca: | MPWiK S.A. |
| Osiedle: | Psie Pole |
| Projekt finansowany w ramach WBO:
|
nie |
| Projekt finansowany w ramach Funduszu Osiedlowego: | nie |
| Ulice do skanalizowania: | Kłokoczycka, Czerwonych Maków, Złotej Lilii, Kameliowa, Białych Goździków, Czerwonej Róży. |
| Email do kontaktu: | bok@mpwik.wroc.pl |
| Telefon kontaktowy: | 71 34 09 655 (w dni powszednie w godz. od 8:00 do 15:00, w środy do 17:00) |
| Kierownik kontraktu: | Tomasz Mielcarz |
OŚ CZASU - edytowana na bieżąco. Poniżej zamieszczamy kluczowe fakty związane z trwająca inwestycją:
12.12.2025 r.
Harmonogram prac na tydzień 15-20.12.2025 r.
Pokaż artykuł
W dniach 15-20.12.2025 r. wykonawca planuje następujące prace:
ROBOTY WODOCIĄGOWE I KANALIZACYJNE:
- ul. Kłokoczycka – prace w rejonie posesji 187. Na czas prowadzenia robót wprowadzono objazd dla osób mieszkających przy ul. Kłokoczyckiej od nr 188 do 226 oraz ul. Polnych Niezapominajek. Objazd prowadzi niedawno wybudowaną drogą tymczasową w kierunku ul. Starodębowej i Sołtysowickiej.
- ul. Kłokoczycka – na odcinku od pętli autobusowej do skrzyżowania z ul. Złotej Lilii występują utrudnienia w przejeździe (zwężenie jezdni do jednego pasa).
- ul. Kłokoczycka – budowa przepompowni ścieków w rejonie budynku 180 i placu zabaw. Prace prowadzone są blisko łuku, co może ograniczać widoczność. Prosimy o zachowanie szczególnej ostrożności, stosowanie się do obowiązujących znaków drogowych i nieprzekraczanie maksymalnej prędkości 30 km/h.
- ul. Czerwonej Róży – prace w rejonie skrzyżowania z ul. Kłokoczycką 165a i 165b, wykonywane komory przewiertowe. Do końca stycznia brak przejazdu na odcinku od pętli autobusowej do nr 165b z uwagi na głębokie wykopy. Możliwość przejazdu tylko przez ul. Złotej Lilii, a po 20 grudnia także przez ul. Kameliową.
ROBOTY DROGOWE:
- ul. Kameliowa – prace związane z budową drogi, która połączy Kłokoczyce z Pawłowicami (budowa krawężników i wyrównywanie pod asfalt). Droga nie będzie przejezdna.
Przypominamy, że cotygodniowe spotkania – rada budowy – odbywają się w każdy czwartek o godzinie 9.00 na zapleczu budowy, w okolicy posesji Kłokoczycka 144, w kontenerach firmy AG System.
Mieszkańców, mających do omówienia sprawy związane z inwestycją, zapraszamy na zaplecze budowy od poniedziałku do piątku w godzinach 8.00-16.00. Na miejscu została przygotowana księga uwag, do której mogą Państwo wpisywać swoje spostrzeżenia, pytania lub sugestie. Każda zgłoszona sprawa zostanie przez nas dokładnie przeanalizowana we współpracy z wykonawcą prac.
4-12-2025 r.
Harmonogram prac na tydzień 8-13.12.2025 r.
Pokaż artykuł
W dniach 8-13.12.2025 r. wykonawca planuje następujące prace:
ROBOTY WODOCIĄGOWE I KANALIZACYJNE:
- ul. Kłokoczycka – do 5 lub 6 grudnia zakończą się roboty wodociągowe przy ul. Polnych Niezapominajek. Wtedy jezdnia zostanie odblokowana i przejazd będzie możliwy.
- ul. Kłokoczycka – na odcinku od pętli autobusowej do skrzyżowania z ul. Złotej Lilii występują utrudnienia w przejeździe (zwężenie jezdni do jednego pasa).
- ul. Kłokoczycka – budowa przepompowni ścieków w rejonie budynku 180 i placu zabaw. Prace prowadzone są blisko łuku, co może ograniczać widoczność. Prosimy o zachowanie szczególnej ostrożności, stosowanie się do obowiązujących znaków drogowych i nieprzekraczanie maksymalnej prędkości 30 km/h. 5 grudnia zaplanowano dostawę dużych elementów pompowni i w trakcie rozładunku przejazd ul. Kłokoczycką będzie utrudniony.
- ul. Czerwonej Róży – prace w rejonie skrzyżowania z ul. Kłokoczycką 165a i 165b, wykonywane komory przewiertowe. Do końca stycznia brak przejazdu na odcinku od pętli autobusowej do nr 165b z uwagi na głębokie wykopy. Możliwość przejazdu tylko przez ul. Złotej Lilii.
ROBOTY DROGOWE:
- ul. Kameliowa – prace związane z budową drogi, która połączy Kłokoczyce z Pawłowicami (budowa krawężników i wyrównywanie pod asfalt). Droga nie będzie przejezdna.
- ul. Kłokoczycka – budowa nawierzchni na odcinku od posesji 200a do 224, wykonywane jest koryto pod warstwy drogowe i podbudowa z kruszywa.
- ul. Kłokoczycka – odkrywki w celu ustalenia lokalizacji sieci podziemnych. Później korytowanie pod warstwy drogowe i wykonywanie podbudowy z kruszywa od nr 176a-174a do nr 174h.
Przypominamy, że cotygodniowe spotkania – rada budowy – odbywają się w każdy czwartek o godzinie 9.00 na zapleczu budowy, w okolicy posesji Kłokoczycka 144, w kontenerach firmy AG System.
Mieszkańców, mających do omówienia sprawy związane z inwestycją, zapraszamy na zaplecze budowy od poniedziałku do piątku w godzinach 8.00-16.00. Na miejscu została przygotowana księga uwag, do której mogą Państwo wpisywać swoje spostrzeżenia, pytania lub sugestie. Każda zgłoszona sprawa zostanie przez nas dokładnie przeanalizowana we współpracy z wykonawcą prac.
28-11-2025 r.
Harmonogram prac na tydzień 1-6.12.2025 r.
Pokaż artykuł
W dniach 1-6.12.2025 r. wykonawca planuje następujące prace:
ROBOTY KANALIZACYJNE:
- ul. Kłokoczycka – roboty w wykonanych komorach przewiertowych oraz wykopy w jezdni przy budynku nr 189. Fragment drogi zamknięty do 5 grudnia. Na czas prowadzenia robót wprowadzono objazd dla posesji 189, 190a, 192, 194, 194b, 194c, 193, 198, 200, 200a, 195, 202, 206, 208, 214, 216 oraz całej ulicy Polnych Niezapominajek. Objazd prowadzi niedawno wybudowaną drogą tymczasową w kierunku ul. Starodębowej i Sołtysowickiej.
- ul. Kłokoczycka – na odcinku od pętli autobusowej do skrzyżowania z ul. Złotej Lilii występują utrudnienia w przejeździe (zwężenie jezdni do jednego pasa).
- ul. Kłokoczycka – budowa przepompowni ścieków w rejonie budynku 180 i placu zabaw. Prace prowadzone są blisko łuku, co może ograniczać widoczność. Prosimy o zachowanie szczególnej ostrożności, stosowanie się do obowiązujących znaków drogowych i nieprzekraczanie maksymalnej prędkości 30 km/h. 28 listopada oraz 1 grudnia zaplanowano dostawę dużych elementów pompowni i w trakcie rozładunku przejazd ul. Kłokoczycką będzie utrudniony.
- ul. Czerwonej Róży – prace w rejonie skrzyżowania z ul. Kłokoczycką 165a i 165b, wykonywane komory przewiertowe. (Zwężenie ulicy – występują utrudnienia w przejeździe. W trakcie prowadzenia prac może nie być możliwości przejazdu. Objazd jest obecnie możliwy przez ul. Złotej Lilii. Prace będą przesuwać się w stronę ul. Kłokoczyckiej.)
ROBOTY DROGOWE:
- ul. Kameliowa – prace związane z budową drogi, która połączy Kłokoczyce z Pawłowicami (budowa krawężników i wyrównywanie pod asfalt). Droga nie będzie przejezdna.
- ul. Kłokoczycka – budowa nawierzchni na odcinku od posesji 200a do 224, wykonywane jest koryto pod warstwy drogowe i podbudowa z kruszywa.
- Ul. Kłokoczycka – od 1 grudnia korytowanie pod warstwy drogowe i wykonywanie podbudowy z kruszywa od nr 176a-174a do nr 174h.
Przypominamy, że cotygodniowe spotkania – rada budowy – odbywają się w każdy czwartek o godzinie 9.00 na zapleczu budowy, w okolicy posesji Kłokoczycka 144, w kontenerach firmy AG System.
Mieszkańców, mających do omówienia sprawy związane z inwestycją, zapraszamy na zaplecze budowy od poniedziałku do piątku w godzinach 8.00-16.00. Na miejscu została przygotowana księga uwag, do której mogą Państwo wpisywać swoje spostrzeżenia, pytania lub sugestie. Każda zgłoszona sprawa zostanie przez nas dokładnie przeanalizowana we współpracy z wykonawcą prac.
21-11-2025 r.
Harmonogram prac na tydzień 24-29.11.2025 r.
Pokaż artykuł
- ul. Kłokoczycka – roboty w wykonanych komorach przewiertowych przy budynku nr 189. Wykonawca robót AG System informuje, że od 24 listopada do 5 grudnia planuje zamknąć odcinek drogi w ul. Kłokoczyckiej przy posesji nr 189. Na czas prowadzenia robót zostanie wprowadzony objazd dla posesji 189, 190a, 192, 194, 194b, 194c, 193, 198, 200, 200a, 195, 202, 206, 208, 214, 216 oraz całej ulicy Polnych Niezapominajek. Objazd będzie prowadził niedawno wybudowaną drogą tymczasową w kierunku ul. Starodębowej i Sołtysowickiej. Przypominamy o konieczności opróżnienia szamb przed rozpoczęciem robót, ponieważ w trakcie prac dojazd szambiarki do posesji może być utrudniony lub niemożliwy.
- ul. Kłokoczycka – na odcinku od pętli autobusowej do skrzyżowania z ul. Złotej Lilii występują utrudnienia w przejeździe (zwężenie jezdni do jednego pasa).
- ul. Kłokoczycka – budowa przepompowni ścieków w rejonie budynku 180 i placu zabaw. Prace prowadzone są blisko łuku, co może ograniczać widoczność. Prosimy o zachowanie szczególnej ostrożności, stosowanie się do obowiązujących znaków drogowych i nieprzekraczanie maksymalnej prędkości 30 km/h. 27 listopada zaplanowano dostawę dużych elementów pompowni i w trakcie rozładunku będzie utrudniony przejazd ul. Kłokoczycką.
- ul. Czerwonej Róży – prace w rejonie skrzyżowania z ul. Kłokoczycką 165a i 165b, wykonywane komory przewiertowe. (Zwężenie ulicy – występują utrudnienia w przejeździe. W trakcie prowadzenia prac może nie być możliwości przejazdu. Objazd jest obecnie możliwy przez ul. Złotej Lilii. Prace będą przesuwać się w stronę ul. Kłokoczyckiej.)
- ul. Kłokoczycka – prace na odcinku od ul. Polnych Niezapominajek do budynku 214. Będą prowadzone wykopy w jezdni. Przejazd w trakcie prac może być utrudniony lub niemożliwy.
- ul. Kameliowa – prace związane z budową drogi, która połączy Kłokoczyce z Pawłowicami (budowa krawężników). Droga nie będzie przejezdna.
- ul. Kłokoczycka – budowa nawierzchni na odcinku od posesji 200a do 224, wykonywane jest koryto pod warstwy drogowe i podbudowa z kruszywa.
Przypominamy, że cotygodniowe spotkania – rada budowy – odbywają się w każdy czwartek o godzinie 9.00 na zapleczu budowy, w okolicy posesji Kłokoczycka 144, w kontenerach firmy AG System.
Mieszkańców, mających do omówienia sprawy związane z inwestycją, zapraszamy na zaplecze budowy od poniedziałku do piątku w godzinach 8.00-16.00. Na miejscu została przygotowana księga uwag, do której mogą Państwo wpisywać swoje spostrzeżenia, pytania lub sugestie. Każda zgłoszona sprawa zostanie przez nas dokładnie przeanalizowana we współpracy z wykonawcą prac.
14-11-2025 r.
Harmonogram prac na tydzień 17-22.11.2025 r.
Pokaż artykuł
- ul. Czerwonych Maków – prace w rejonie posesji 12a i 12b. Brak przejazdu do posesji 12b, 8a, 10, 10a-10b.
- ul. Kłokoczycka – roboty w wykonanych komorach przy posesjach 192-193. Na tym odcinku i na odcinku od pętli autobusowej do skrzyżowania z ul. Złotej Lilii występują utrudnienia w przejeździe (zwężenie jezdni do jednego pasa).
- ul. Kłokoczycka – budowa przepompowni ścieków w rejonie budynku 180 i placu zabaw. Prace prowadzone są blisko łuku, co może ograniczać widoczność. Prosimy o zachowanie szczególnej ostrożności, stosowanie się do obowiązujących znaków drogowych i nieprzekraczanie maksymalnej prędkości 30 km/h.
- ul. Czerwonej Róży – prace w rejonie skrzyżowania z ul. Kłokoczycką 165a i 165b, wykonywane komory przewiertowe. (Zwężenie ulicy – występują utrudnienia w przejeździe. W trakcie prowadzenia prac może nie być możliwości przejazdu. Objazd jest obecnie możliwy przez ul. Złotej Lilii. Prace będą przesuwać się w stronę ul. Kłokoczyckiej.)
- ul. Kłokoczycka – prace na odcinku od ul. Polnych Niezapominajek do budynku 214. Będą prowadzone wykopy w jezdni. Przejazd w trakcie prac może być utrudniony lub niemożliwy.
- ul. Kameliowa – prace związane z budową drogi, która połączy Kłokoczyce z Pawłowicami (budowa krawężników). Droga nie będzie przejezdna.
- druga droga tymczasowa do ul. Sołtysowickiej jest już przejezdna i będzie używana w razie potrzeby zorganizowania dojazdu w etapach, gdy ul. Kłokoczycka będzie nieprzejezdna. Ta droga będzie służyć jako objazd, gdy roboty przeniosą się na ul. Kłokoczycką (będzie to jedyny dojazd do miasta dla: ogrodów działkowych ROD FREZJA i posesji na ul. Kłokoczyckiej 193-214).
- ul. Kłokoczycka – rozpoczęcie budowy nawierzchni na odcinku od posesji 200a do 224, wykonywane jest koryto i podbudowa z kruszywa.
6-11-2025 r.
Harmonogram prac na tydzień 10-14.11.2025 r.
Pokaż artykuł
- ul. Czerwonych Maków – prace w rejonie posesji 12a i 12b. Brak przejazdu do posesji 12a-12b, 10, 10a-10b
- ul. Kłokoczycka – roboty w wykonanych komorach przy posesjach 192-193. Na tym odcinku i na odcinku od pętli autobusowej do skrzyżowania z ul. Złotej Lilii występują utrudnienia w przejeździe (zwężenie jezdni do jednego pasa).
- ul. Kłokoczycka – budowa przepompowni ścieków w rejonie budynku 180 i placu zabaw. Prace prowadzone są blisko łuku, co może ograniczać widoczność. Prosimy o zachowanie szczególnej ostrożności, stosowanie się do obowiązujących znaków drogowych i nieprzekraczanie maksymalnej prędkości 30 km/h.
- ul. Kłokoczycka – prace na odcinku od ul. Polnych Niezapominajek do budynku 214. Będą prowadzone wykopy w jezdni. Przejazd w trakcie prac może być utrudniony lub niemożliwy.
- ul. Kameliowa – prace związane z budową drogi, która połączy Kłokoczyce z Pawłowicami (budowa krawężników). Droga nie będzie przejezdna.
- druga droga tymczasowa do ul. Sołtysowickiej jest już przejezdna i będzie używana w razie potrzeby zorganizowania dojazdu w etapach, gdy ul. Kłokoczycka będzie nieprzejezdna. Przypominamy, że ta droga będzie służyć jako objazd, gdy roboty przeniosą się na ul. Kłokoczycką (będzie to jedyny dojazd do miasta dla: ogrodów działkowych ROD FREZJA i posesji na ul. Kłokoczyckiej 193-214).
Przypominamy, że cotygodniowe spotkania – rada budowy – odbywają się w każdy czwartek o godzinie 9.00 na zapleczu budowy, w okolicy posesji Kłokoczycka 144, w kontenerach firmy AG System.
Mieszkańców, mających do omówienia sprawy związane z inwestycją, zapraszamy na zaplecze budowy od poniedziałku do piątku w godzinach 8.00-16.00. Na miejscu została przygotowana księga uwag, do której mogą Państwo wpisywać swoje spostrzeżenia, pytania lub sugestie. Każda zgłoszona sprawa zostanie przez nas dokładnie przeanalizowana we współpracy z wykonawcą prac.
30-10-2025 r.
Harmonogram prac na tydzień 3-7.11.2025 r.
Pokaż artykuł
W dniach 3-7.11.2025 r. wykonawca planuje następujące prace:
ROBOTY KANALIZACYJNE:
- ul. Czerwonych Maków – rozpoczęcie robót w ul. bocznej w rejonie 12b 12a. Brak przejazdu do posesji 121-12B, 10 10A-10B
- ul. Kłokoczycka przy budynku nr 172 będzie wykonywany montaż studni we wcześniej wykonanym wykopie oraz budowane będzie przyłącze do tego budynku; na odcinku od pętli autobusowej do ul. Złotej Lilii występują utrudnienia w przejeździe (zwężenie jezdni do jednego pasa – prosimy o ostrożność)
- Pompownia ścieków przy ul. Kłokoczyckiej – budowa przepompowni ścieków w rejonie budynku przy Kłokoczyckiej 180 i placu zabaw. Prace prowadzone są blisko łuku, co może ograniczać widoczność. Prosimy o zachowanie szczególnej ostrożności, stosowanie się do obowiązujących znaków drogowych i nieprzekraczanie maksymalnej prędkości 30 km/h
ROBOTY WODOCIĄGOWE:
- ul. Kłokoczycka – na odcinku od ul. Polnych Niezapominajek do budynku 214 będzie wykonywana sieć wodociągowa (będą prowadzone wykopy w jezdni przejazd w trakcie wykonywani robót może być utrudniony lub niemożliwy)
ROBOTY DROGOWE:
- w czwartek, 30 października 2025 r. przywrócono możliwość przejazdu ul. Kłokoczycką od posesji nr 189;
- roboty związane budową nowej ulicy Kameliowej – droga połączy Kłokoczyce z Pawłowicami; planujemy zakończyć prace na tej ulicy wiosną 2026
- druga droga tymczasowa do ul. Sołtysowickiej jest już przejezdna i będzie używana w razie potrzeby zorganizowania dojazdu w etapach, gdy ul. Kłokoczycka będzie nieprzejezdna; przypominamy, że ta droga będzie służyć jako objazd, gdy roboty przeniosą się na ul. Kłokoczycką za około miesiąc (będzie to jedyny dojazd do miasta dla: ogrodów działkowych ROD FREZJA i posesji na ul. Kłokoczyckiej)
27-10-2025 r.

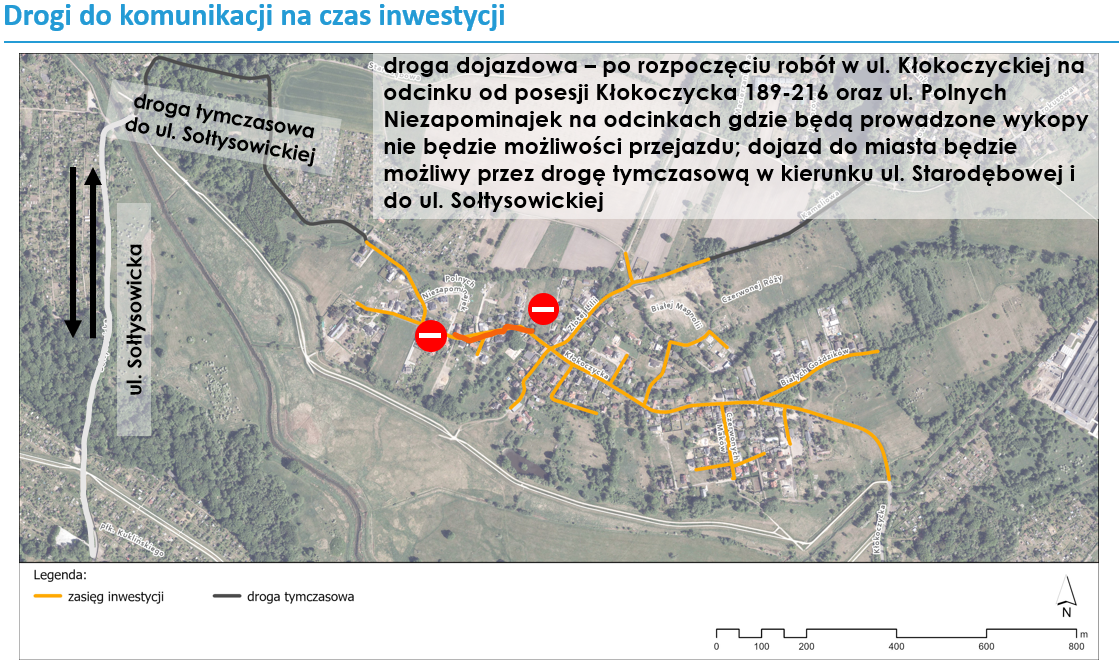

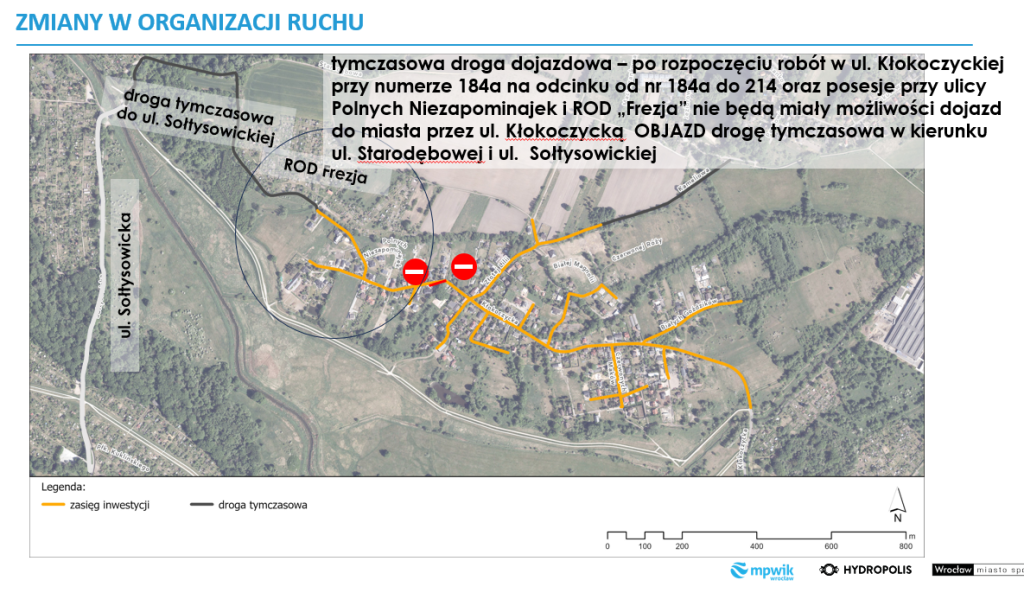

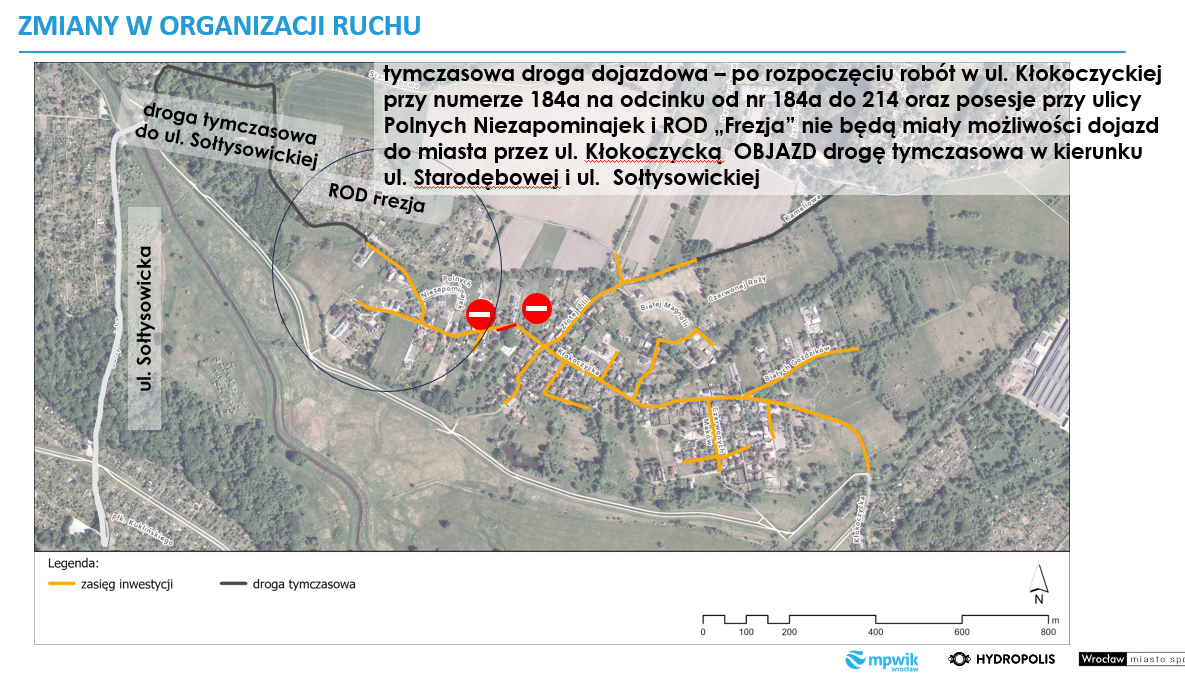

Zamknięcie ul. Kłokoczyckiej i objazd drogą tymczasową
Pokaż artykuł
Wykonawca robót AG System Sp. z o.o. informuje, że od 28.10.2025 r. (wtorek) do 31.10.2025 r. (piątek) planuje zamknąć odcinek drogi w ul. Kłokoczyckiej przy posesji nr 189.
Na czas prowadzenia robót zostanie wprowadzony objazd zgodnie z załącznikiem graficznym dla posesji 189, 190a, 192, 194, 194b, 194c, 193, 198, 200, 200a, 195, 202, 206, 208, 214, 216 oraz całej ulicy Polnych Niezapominajek.
Przypominamy o konieczności opróżnienia szamb przed rozpoczęciem robót, ponieważ w trakcie prac dojazd szambiarki do posesji może być utrudniony lub niemożliwy.
24-10-2025 r.
Harmonogram prac na tydzień 27-31.10.2025 r.
Pokaż artykuł
16-10-2025 r.
Harmonogram prac na tydzień 20-24.10.2025 r.
Pokaż artykuł
13-10-2025 r.
KOMUNIKAT DLA MIESZKAŃCÓW UL. BIAŁYCH GOŹDZIKÓW
Pokaż artykuł
Informujemy, że we wtorek i środę (14-15.10.2025 r.) prowadzone będą prace związane z układaniem nawierzchni asfaltowej. W tym czasie droga będzie całkowicie zamknięta i nieprzejezdna.
Ruch zostanie przywrócony w czwartek.
Dziękujemy za wyrozumiałość.
10-10-2025 r.

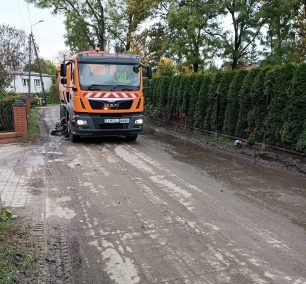

Sprzątanie ulicy Kłokoczyckiej
Pokaż artykuł
- ręczne zamiatanie ulicy
- prace zamiatarki od pętli autobusowej aż po koniec ulicy
- zbieranie błota z jezdni
10-10-2025 r.
Harmonogram prac na tydzień 13-17.10.2025 r.
Pokaż artykuł
3-10-2025 r.
Harmonogram prac na tydzień 6-10.10.2025 r.
Pokaż artykuł
26-09-2025 r.
Harmonogram prac na tydzień 29.09-3.10.2025 r.
Pokaż artykuł
18-09-2025 r.
Harmonogram prac na tydzień 22-26.09.2025 r.
Pokaż artykuł
12-09-2025 r.
Harmonogram prac na tydzień 15-19.09.2025 r.
Pokaż artykuł
4-09-2025 r.
Harmonogram prac na tydzień 8-12.09.2025 r.
Pokaż artykuł
28-08-2025 r.
Harmonogram prac na tydzień 1-5.09.2025 r.
Pokaż artykuł
21-08-2025 r.
Harmonogram prac na tydzień 25-29.08.2025 r.
Pokaż artykuł
14-08-2025 r.
Harmonogram prac na tydzień 18-22.08.2025 r.
Pokaż artykuł
W dniach 18-22.08.2025 r. Wykonawca planuje następujące prace:
- ul. CZERWONYCH MAKÓW – kontynuacja robót związanych z budową kanalizacji sanitarnej
- ul. KŁOKCZYCKA – rozpoczęcie prac przy budowie kanalizacji na odcinku od posesji nr 174h do 174b
- ul. KŁOKOCZYCKA 192-195 – kontynuacja wykonywania komór przewiertowych pod budowę kanalizacji, rozpoczęcie przewiertu (przy posesji nr 192 do nr 195). Możliwe wystąpienie utrudnień w przejeździe.
8-08-2025 r.
Harmonogram prac na tydzień 11-14.08.2025 r.
Pokaż artykuł
W dniach 11-14.08.2025 r. Wykonawca planuje następujące prace:
– kontynuacja robót związanych z budową kanalizacji sanitarnej w ul. Czerwonych Maków,
– kontynuacja robót związanych z budową kanalizacji sanitarnej w ul. Złotej Lilii,
– rozpoczęcie prac przy kanalizacji sanitarnej w ul. Kłokoczyckiej (kanał KS1.3) od posesji 174h do 174b (na końcu sięgacza ulicy)
– wznowienie prac związanych z wykonaniem bypassu wodociągu i wykonanie włączenia w ul. Białych Goździków
– wykonanie komory (wykopu) w ul. Kłokoczyckiej przy budynku 195 a od dnia 18.08 przewierty między wykonanymi komorami.
2025-07-31
Harmonogram prac na tydzień 4-10.08.2025 r.
Pokaż artykuł
W dniach 4-10.08.2025 r. Wykonawca planuje następujące prace:
– kontynuacja robót związanych z budową kanalizacji sanitarnej w ul. Czerwonych Maków,
– kontynuacja robót związanych z budową kanalizacji sanitarnej w ul. Złotej Lilii,
–wykonywanie wykopów pod kanalizacje, przyłączy i budowa komór przewiertowych w ul. Kłokoczyckiej od numeru 200 do 214.
29-07-2025
Przerwa w dostawie wody: Kłokoczycka, Złotej Lilii, 31.07.2025
Pokaż artykuł
Szanowni Państwo,
informujemy, że z powodu prowadzenia planowanych prac na sieci wodociągowej w dniu 31.07.2025 w godzinach 8.00-16.00 nastąpi przerwa w dostawie wody do budynków przy ulicach:
– Kłokoczycka 179a
– Złotej Lilii 10-21.
24-07-2025
Harmonogram prac na tydzień 28.07-1.08.2025 r.
Pokaż artykuł
W dniach 28.07-1.08.2025 r. wykonawca będzie kontynuował prace przy:
– budowie kanalizacji sanitarnej w ul. Czerwonych Maków, Złotej Lilii, Kłokoczyckiej (w okolicy posesji nr 208 i 196),
– budowie sieci wodociągowej w ul. Złotej Lilii, Białych Goździków.
Przejazd samochodami w tych ulicach może być utrudniony lub niemożliwy.
17-07-2025 r.
Harmonogram prac na tydzień 21-25.07.2025 r.
Pokaż artykuł
10-07-2025 r.
Harmonogram prac na tydzień 14-18.07.2025 r.
Pokaż artykuł
3-07-2025 r.
Harmonogram prac na tydzień 7-11.07.2025 r.
Pokaż artykuł
27.06.2025 r.
Harmonogram prac na tydzień 30.06-4.07.2025 r.
Pokaż artykuł
12.06.2025 r.
Harmonogram prac w okresie 16-27.06.2025 r.
Pokaż artykuł
6.06.2025 r.
Harmonogram prac na tydzień 9-13.06.2025 r.
Pokaż artykuł
30.05.2025 r.
Harmonogram prac na tydzień 2-6.06.2025 r.
Pokaż artykuł
W tygodniu 2-6.06.2025 r. wykonawca będzie kontynuował prace:
– przy budowie kanalizacji sanitarnej w ul. Czerwonych Maków, w ul. Kłokoczyckiej w okolicy posesji nr 198 oraz 208, w ul. Złotej Lilii,
– przy budowie sieci wodociągowej w ul. Kameliowej.
Zakres pras w ulicy Czerwonych Maków sprawia, że wykopy są na tyle szerokie, iż niemożliwy jest przejazd samochodami. Dlatego prosimy mieszkańców ul. Czerwonych Maków o parkowanie swoich pojazdów przy ulicy Kłokoczyckiej. Na weekendy wykonawca postara się wyrównać wykopy, by umożliwić przejazd. Utrudnienia w tym miejscu mogą potrwać przez ok. dwa miesiące. Informacje o nich, przygotowane przez wykonawcę, mieszkańcy mogli znaleźć w swoich skrzynkach pocztowych. Dodatkowo przedstawiciele mieszkańców mogą kontaktować się bezpośrednio z kierownikiem budowy, który w razie konieczności będzie reagował na prośby mieszkańców.
22.05.2025 r.
Harmonogram prac na tydzień 26-30.05.2025 r.
Pokaż artykuł
16.05.2025 r.
Harmonogram prac na tydzień 19-23.05.2025 r.
Pokaż artykuł
9.05.2025 r.
Harmonogram prac na tydzień 12-16.05.2025 r.
Pokaż artykuł
24.04.2025 r.
Harmonogram prac na tydzień 28-30.04.2025 r.
Pokaż artykuł
Dzisiaj (24.04.2025 r.) wykonawca będzie wpinał sieć w wodociągową w ul. Czerwonych Maków w związku z tym w godzinach 9:00-16:00 może nastąpić krótkotrwała przerwa w dostawie wody do budynków przy ulicy Czerwonych Maków 2a-14.
W kolejnym tygodniu, przed weekendem majowym, wykonawca będzie kontynuował prace przy budowie kanalizacji sanitarnej w ulicach:
- Kameliowej,
- Kłokoczyckiej, w okolicach numeru 200,
- Białych Goździków.
Przejazd samochodami w tych ulicach może być utrudniony lub niemożliwy.
17.04.2025 r.
Harmonogram prac na tydzień 22-25.04.2025 r.
Pokaż artykuł
- będzie kontynuował prace przy budowie kanalizacji sanitarnej w ul. Kameliowej,
- będzie kontynuował rozpoczęte właśnie prace przy budowie kanalizacji sanitarnej w ulicy Kłokoczyckiej, w okolicach numeru 200,
- będzie kontynuował prace przy budowie kanalizacji sanitarnej w ul. Białych Goździków,
- będzie przepinał przyłącza sieci wodociągowej oraz kontynuował prace przy budowie kanalizacji sanitarnej w ul. Czerwonych Maków.
10.04.2025 r.
Harmonogram prac na tydzień 14-18.04.2025 r.
Pokaż artykuł
5.03.2025 r.
Rozpoczęły się prace na Kłokoczycach
Pokaż artykuł
W pierwszej kolejności wykonawca przebudowuje sieć wodociągową na ul. Czerwonych Maków. Następnie rozpocznie budowę sieci kanalizacyjnej na ul. Białych Goździków oraz w zachodniej części ul. Kłokoczyckiej.
O ewentualnych utrudnieniach drogowych wynikających z prowadzonych prac, wykonawca będzie informował mieszkańców z wyprzedzeniem.

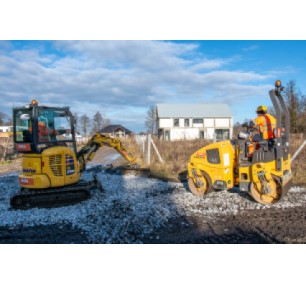

7.02.2025 r.

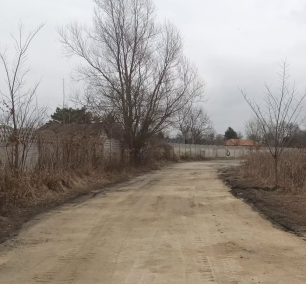

Zakończenie utwardzania nawierzchni w części Kłokoczyckiej
Pokaż artykuł
Dzisiaj (7.02.2025 r.) Wykonawca zakończy prace przy utwardzaniu nawierzchni w ul. Kłokoczyckiej (od ROD Frezja do ul. Starodębowej).




Jednocześnie mamy potwierdzenie, że ZDiUM zrealizuje naprawy ulic:
- Łącznik do ul. Złotej Lilii,
- Sięgacz przy nr 176
30.01.2025 r.

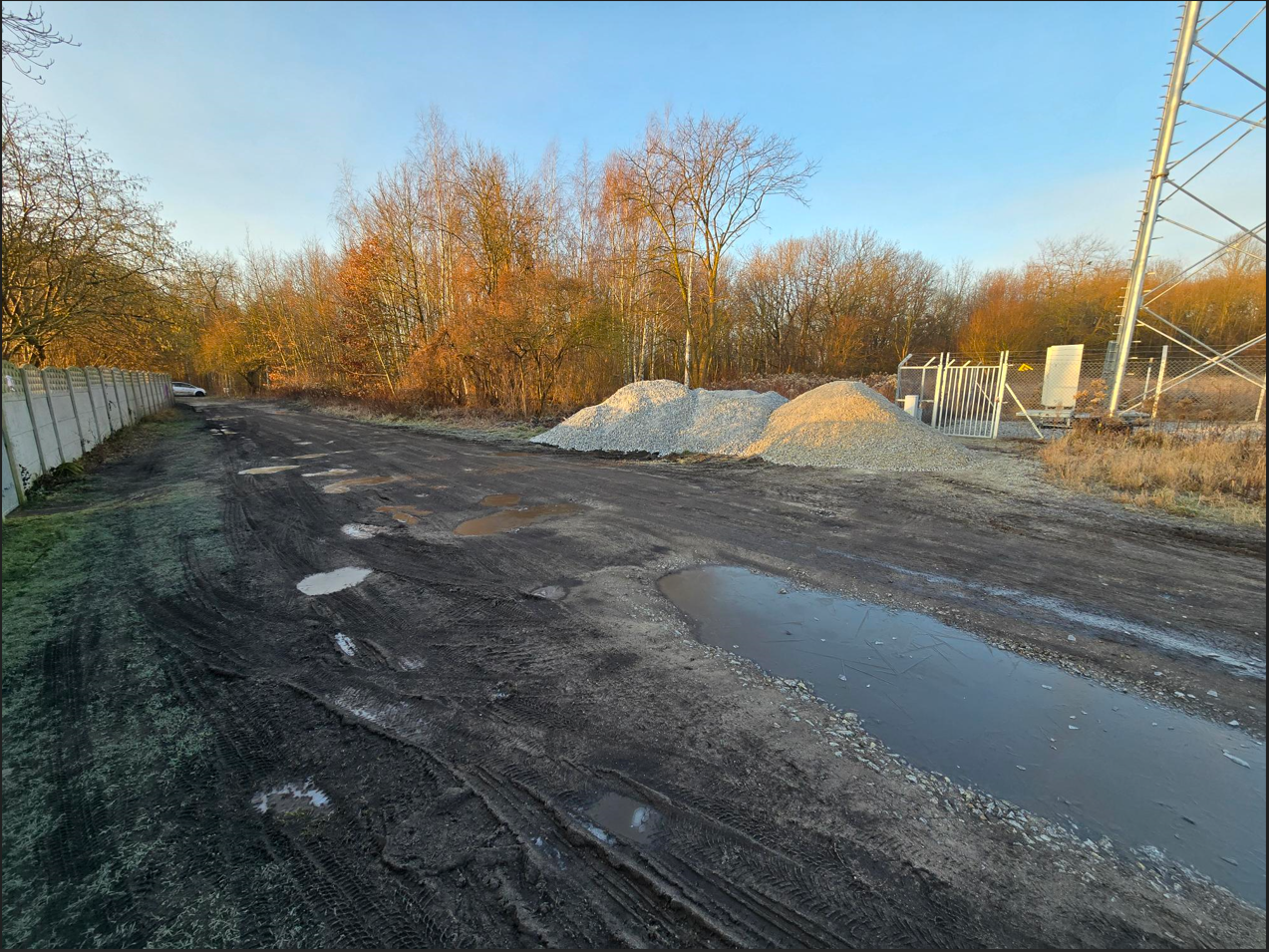

Utrudnienia w zachodniej części ul. Kłokoczyckiej
Pokaż artykuł
29.01.2025 r.
Utwardzanie nawierzchni w ul. Czerwonej Róży
Pokaż artykuł
27.01.2025 r.
Uwaga, mieszkańcy ul. Czerwonej Róży!
Pokaż artykuł
ℹ️ W środę 29 stycznia 2025 r. rozpoczynamy prace przy wyrównaniu i utwardzeniu nawierzchni drogi szutrowej w tej ulicy. Roboty potrwają do piątku. Przez 3 dni będą występować utrudniania w trakcie rozładunku kruszyw i prac koparek. Droga będzie wtedy nieprzejezdna kilka godzin każdego dnia. Przepraszamy za niedogodności.
Wsłuchujemy się w głos mieszkańców. Prośba o wyrównanie i utwardzenie nawierzchni pojawiła się na grudniowym spotkaniu z mieszkańcami osiedla Kłokoczyce, podczas którego omawialiśmy szczegóły nadchodzącej inwestycji. Niedługo powinni pojawić się tutaj pracownicy wykonawcy budowy sieci kanalizacyjnej.
8.12.2024 r.
PZT projekt budowy sieci wod kan Kłokoczyce
Pokaż artykuł
Projekt Zagospodarowania Terenu – projekt budowy sieci wod-kan Kłokoczyce jest do pobrania przez poniższy link:
8.12.2024 r.
Prezentacja omawiana na spotkaniu z mieszkańcami
Pokaż artykuł
Prezentacja omawiana na spotkaniu z mieszkańcami jest do pobrania przez poniższy link:
8.12.2024 r.
Spotkanie z mieszkańcami Kłokoczyc
Pokaż artykuł
W niedzielny wieczór, 8 grudnia 2024 r., w KGHM Ślęza Arena Prezydent Wrocławia Jacek Sutryk, przedstawiciele MPWiK Wrocław, Zarząd Dróg i Utrzymania Miasta we Wrocławiu i Urzędu Miejskiego Wrocław szczegółowo omówili plany budowy kanalizacji na osiedlu Kłokoczyce. Mieszkańcy uzyskali odpowiedzi na kluczowe pytania dotyczące inwestycji, w tym lokalizacji, harmonogramu prac oraz korzyści wynikających z realizacji projektu. W spotkaniu wzięło udział ponad 100 osób. A ponieważ zapraszaliśmy całe rodziny, to animatorzy Hydropolis zajęli się najmłodszymi, tak by ich rodzice i opiekunowie mogli spokojnie skupić się na spotkaniu i szczegółach inwestycji.

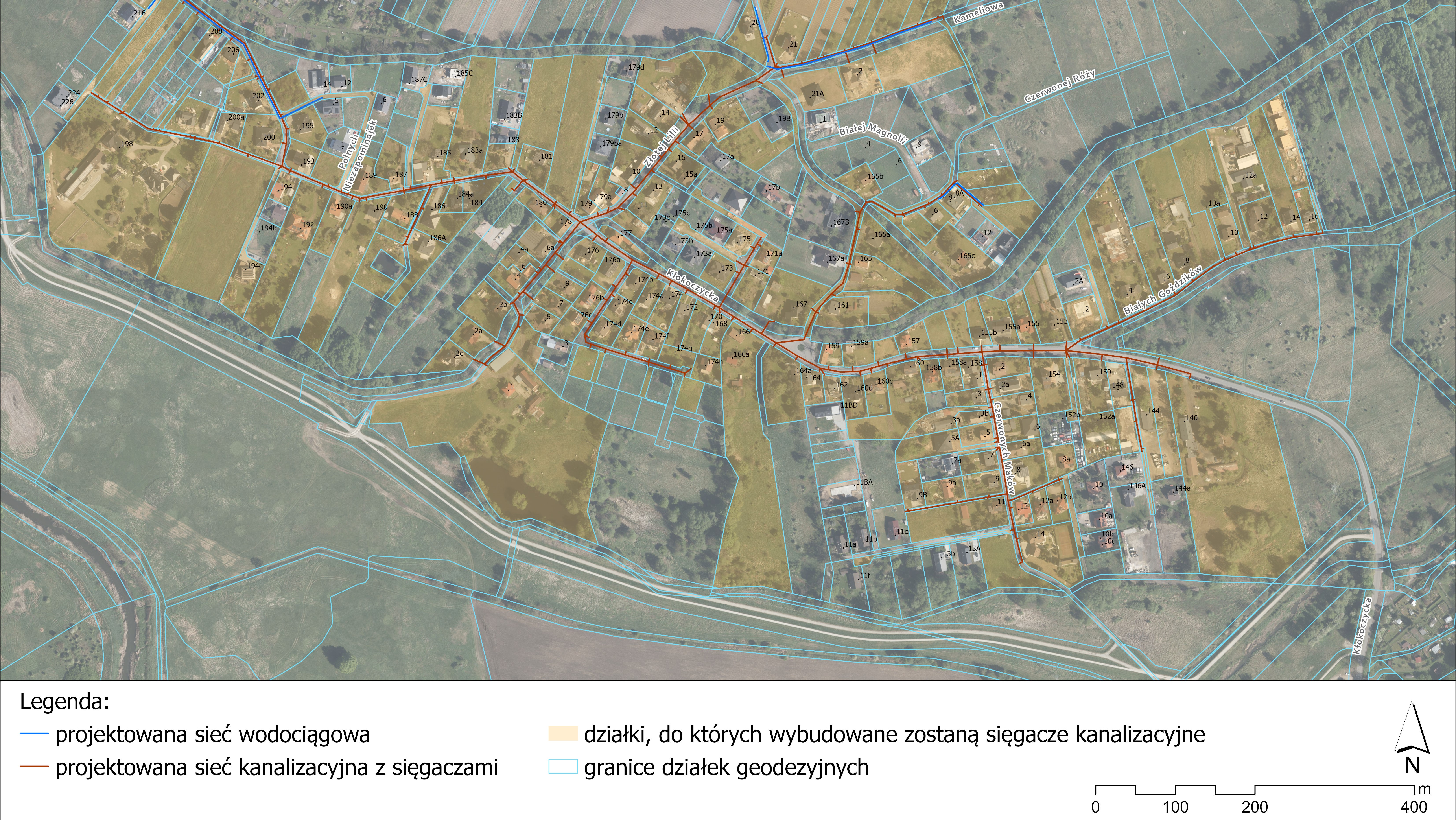

Kanalizacja zostanie wybudowana na ulicach: Kłokoczycka, Złotej Lilii, Czerwonych Maków, Czerwonej Róży i Białych Goździków.

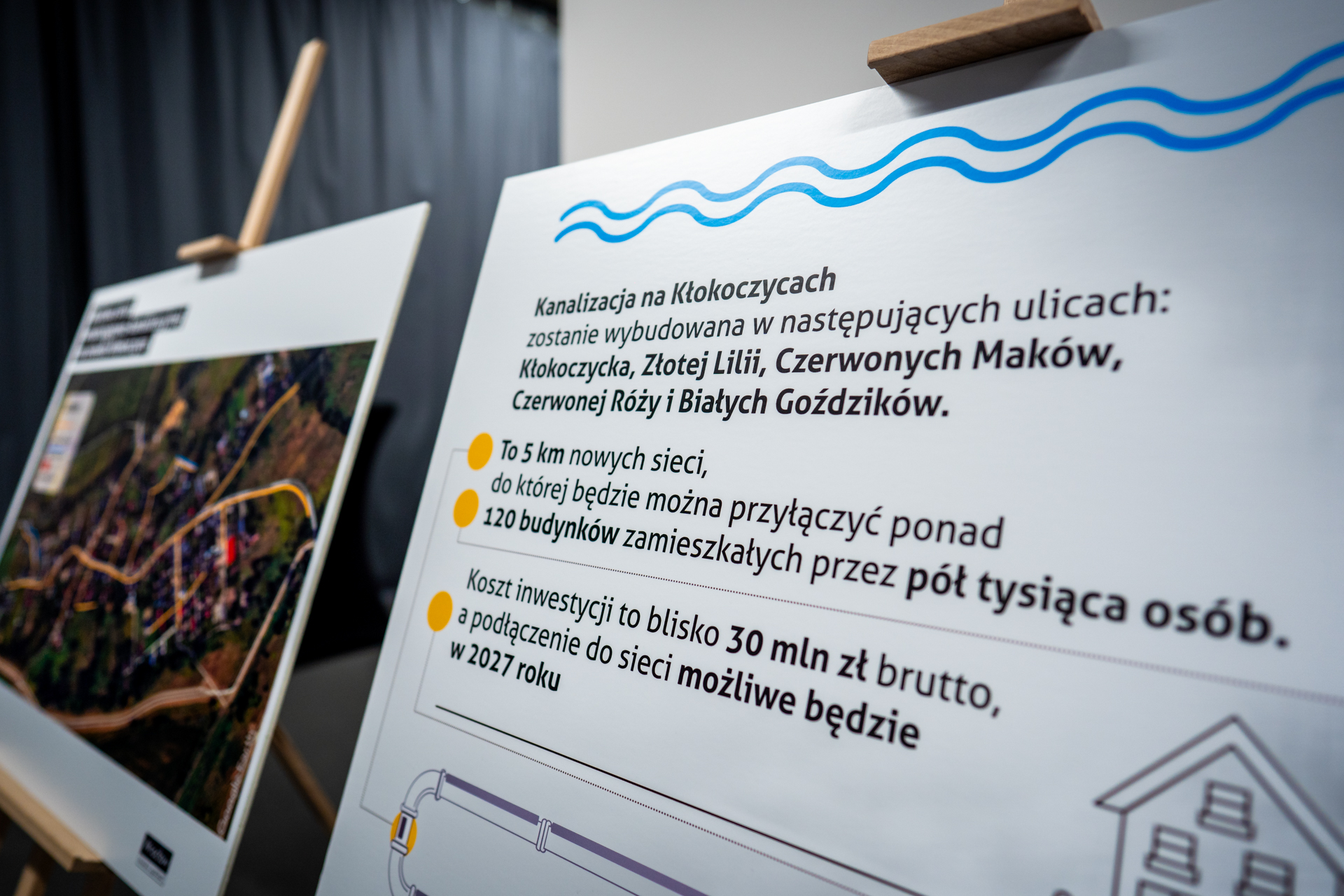

Projekt obejmuje budowę blisko 5 km nowej sieci kanalizacyjnej, do której podłączonych zostanie ponad 120 budynków, zamieszkanych przez około 500 osób. Aby zapewnić efektywne funkcjonowanie kanalizacji, powstanie przepompownia ścieków, która skieruje nieczystości do miejskiej sieci, a następnie do Wrocławskiej Oczyszczalni Ścieków. Inwestycja zakłada także uzupełnienie brakujących odcinków sieci wodociągowej na osiedlu o łącznej długości około 300 m.
Prace zostały zaplanowane w taki sposób, aby minimalizować utrudnienia komunikacyjne dla mieszkańców. W najtrudniejszym momencie prac wykonawca zagwarantuje bezpłatny bus, który będzie kursował po osiedlu.
Inwestycja, realizowana przez firmę AG System, rozpoczęła się podpisaniem umowy 8 października 2024 r. Wykonawca ma 24 miesiące na ukończenie prac, przy czym w okresie zimowym mogą one zostać czasowo wstrzymane ze względu na niekorzystne warunki pogodowe.
Koszt inwestycji wynosi blisko 30 mln zł brutto, z czego prawie 28 mln zł pochodzi ze środków MPWiK, a około 2 mln zł z funduszy ZDiUM. Po zakończeniu budowy nawierzchnie ulic zostaną odtworzone w standardzie wyższym niż obecny, a w ramach działań ZDiUM planowana jest także budowa chodnika w ulicy Kłokoczyckiej od nr 146 do ul. Złotej Lilii wraz z miejscowym odwodnieniem w obrębie pętli autobusowej.
Inwestycja znacząco poprawi komfort życia mieszkańców Kłokoczyc. Likwidacja szamb to nie tylko wygoda, ale także troska o środowisko naturalne i niższe koszty utrzymania.
Inwestycja na Kłokoczycach to kolejny krok w kierunku poprawy infrastruktury w północno-wschodniej części miasta, łączący troskę o komfort mieszkańców i ochronę środowiska. Przypomnijmy, że Wrocław jest skanalizowany w 98 procentach. Dwa procent bez kanalizacji to obszary peryferyjne o małej gęstości zabudowy, oddalone od miejskiej sieci. Na obszarze miasta jest 3000 szamb, z czego 1000 z nich już dzisiaj można zlikwidować. Mieszkańcy tych nieruchomości mają dostęp do sieci kanalizacyjnej i w każdej chwili mogą się do niej podłączyć.




grudzień 2024 r.
Zaproszenie na spotkanie
Pokaż artykuł
8.10.2024 r.
podpisanie umowy
Pokaż artykuł
8.10.2024 r. – została podpisana umowa na budowę sieci kanalizacji sanitarnej i wodociągowej na Kłokoczycach. Wykonawcą jest firma AG System Sp. z o.o.
1.08.2024 r.
ogłoszenie postępowania przetargowego
Pokaż artykuł
Ogłoszenie postępowania przetargowego na zadanie „Wykonanie robót budowlanych polegających na budowie sieci wodociągowej i kanalizacji sanitarnej na Kłokoczycach oraz budowie chodnika w ul. Kłokoczyckiej” nastąpiło 1-08-2024 r.
