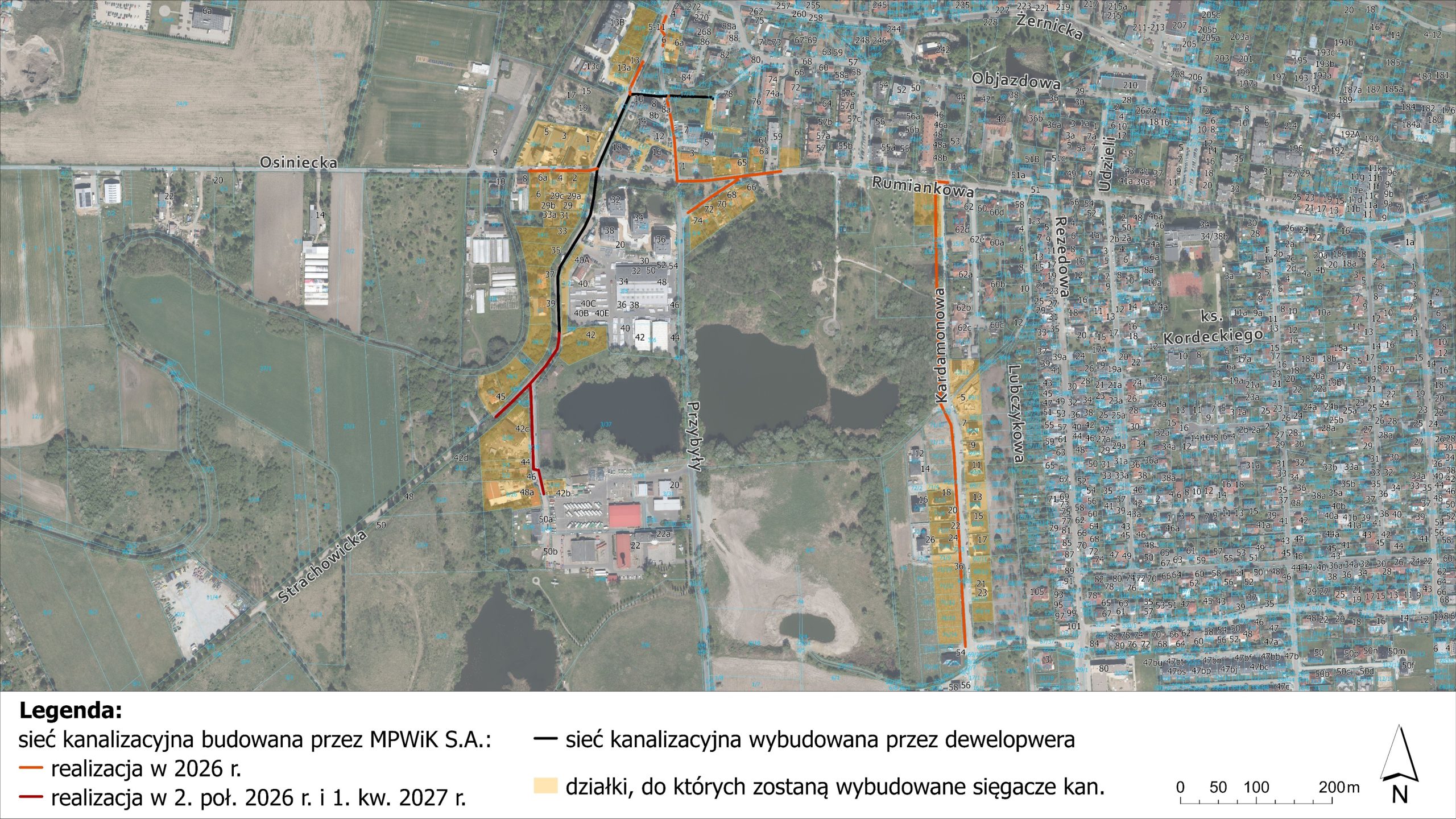

Budowa sieci kanalizacyjnej, przebudowa sieci wodociągowej i odtworzenie nawierzchni na osiedlu Żerniki

koszt inwestycji: 16 mln zł brutto

Zadanie obejmuje budowę: 2,2 km sieci kanalizacji sanitarnej  62 sięgacze kanalizacyjne, przebudowę sieci wodociągowej oraz odtworzenie nawierzchni po robotach sieciowych.

Budowa nowej nawierzchni ul. Kardamonowej, Żurawinowej.

Kategoria inwestycji: infrastruktura
Rok zakończenia inwestycji: 2027
Stopień wykonania: 15%
Wartość inwestycji: 16 mln zł brutto
Jednostka prowadząca: MPWiK S.A.
Osiedle:  Żerniki
Projekt finansowany w ramach WBO:  nie
Dofinansowanie zewnętrzne:
Fundusze Europejskie na Infrastrukturę, Klimat i Środowisko 2021-2027
Projekt finansowany w ramach Funduszu Osiedlowego: nie
Ulice do skanalizowania: KardamonowaRumiankowaPieprznaStrachowickaOsiniecka
Email do kontaktu: bok@mpwik.wroc.pl
Telefon kontaktowy: 71 34 09 655 (w dni powszednie w godz. od 8:00 do 15:00, w środy do 17:00)
Kierownik kontraktu: Łukasz Reizer

OŚ CZASU - edytowana na bieżąco. Poniżej zamieszczamy kluczowe fakty związane z trwająca inwestycją:

13.05.2026 r.

Budowa kanalizacji sanitarnej na Żernikach:

Pokaż artykuł
Zamknij
  • Od 27 maja planowana jest przebudowa sieci wodociągowej w ul. Pieprznej na odcinku od ul. Strachowickiej do ul. Rumiankowej (ok. 200 metrów sieci). Przebudowa będzie prowadzona metodą bezrozkopową, dlatego nie będzie dużych utrudnień dla mieszkańców – jedynie wygrodzenia w miejscach komór oraz czasowe przerwy w dostawie wody na czas przełączenia by-passów.
  • Biuro budowy firmy Elektrotim S.A. znajduje się w biurach Śląskiej Hodowli Buraka Cukrowego przy ul. Żernickiej 296, we Wrocławiu (I piętro, wejście do budynku po przeciwległej stronie wejścia frontowego). Najbliższa rady budowy odbędzie się w ww. siedzibie 27 maja o godz. 11:00.

22-04-2026 r.

Budowa kanalizacji sanitarnej na Żernikach:

Pokaż artykuł
Zamknij
  • W ul. Kardamonowej zostało wybudowane 550 metrów sieci kanalizacyjnej wraz z sięgaczami do granic posesji. Do 25 kwietnia zostaną zakończone roboty budowlane związane z budową sieci kanalizacyjnej w tej ulicy, z wyłączeniem ok. 160 metrów sieci koło lasku.
  • W maju planowana jest przebudowa sieci wodociągowej w ul. Pieprznej na odcinku od ul. Strachowickiej do ul. Rumiankowej (ok. 200 metrów sieci). Przebudowa będzie prowadzona metodą bezrozkopową, dlatego nie będzie dużych utrudnień dla mieszkańców – jedynie wygrodzenia w miejscach komór oraz czasowe przerwy w dostawie wody na czas przełączenia by-passów.
  • Biuro budowy firmy Elektrotim S.A. znajduje się w biurach Śląskiej Hodowli Buraka Cukrowego przy ul. Żernickiej 296, we Wrocławiu (I piętro, wejście do budynku po przeciwległej stronie wejścia frontowego). Najbliższe rady budowy odbędą się w ww. siedzibie 13 i 27 maja o godz. 11:00.

8-04-2026 r.

Informacja o prowadzonych pracach – ul. Kardamonowa

Pokaż artykuł
Zamknij

W ciągu najbliższych dwóch tygodni kontynuowane będą prace związane z realizacją sieci kanalizacji sanitarnej w ul. Kardamonowej.

Roboty wykonywane są w pasie pobocza, dlatego ruch pojazdów oraz pieszych będzie odbywał się bez ograniczeń. Prosimy jednak o zachowanie szczególnej ostrożności w rejonie prowadzonych prac.

Dziękujemy za wyrozumiałość.

27-03-2026 r.

PLANOWANE WYŁĄCZENIE WODY – WTOREK 31.03.2026 r.

Pokaż artykuł
Zamknij

Z powodu prowadzenia planowanych prac związanych z modernizacją sieci wodociągowej, we wtorek 31 marca 2026 r. w godzinach od 10:00 do 18:00, nastąpi przerwa w dostawie wody do budynków przy ulicach:

– Macieja Przybyły 20-22a, 30-54,

– Osiniecka 2-8,

– Strachowicka 20, 29-50b.

Przepraszamy za utrudnienia.

18.03.2026 r.

Informacje po spotkaniu z mieszkańcami w dniu 17.03.2026 r.

Pokaż artykuł
Zamknij

We wtorek, 17 marca 2026 r., przedstawiciele MPWiK Wrocław, Urzędu Miejskiego Wrocławia, ZDiUM-u i wykonawcy spotkali się z mieszkańcami osiedla Żerniki, aby opowiedzieć o realizowanej inwestycji. Była mowa o zakresie prac, harmonogramie robót i realnych korzyściach dla osiedla, ale przede wszystkim o tym, co najbardziej nurtuje mieszkańców w trakcie takich przedsięwzięć.

W spotkaniu wzięło udział około 50 osób, a dyskusja szybko zeszła na bardzo konkretne tematy. Mieszkańcy pytali m.in. kiedy i w jakiej kolejności będą odtwarzane nawierzchnie ulic, o dotację z Urzędu Miejskiego Wrocławia na podłączenie do sieci kanalizacyjnej, a także jak inwestycja wpłynie na organizację ruchu i dostępność dróg w czasie prac. Wiele kwestii udało się wyjaśnić na forum, dzieląc się doświadczeniami z realizacji podobnych inwestycji, a część osób skorzystała z okazji, by porozmawiać indywidualnie.

Od 1 marca 2026 r. biuro budowy firmy Elektrotim S.A. znajduje się w biurach Śląskiej Hodowli Buraka Cukrowego przy ul. Żernickiej 296, we Wrocławiu (I piętro, wejście do budynku po przeciwległej stronie wejścia frontowego).

Najbliższe rady budowy odbędą się w ww. siedzibie 25 marca, 8 kwietnia i 22 kwietnia o godz. 11.00.

marzec 2026

Zaproszenie na spotkanie

Pokaż artykuł

Pokaż więcej

Zamknij
UWAGA AWARIA

Planowana data przywrócenia dostawy wody:
Zamknij

Brak wydarzeń w tym dniu

Zwiń
Proszę wpisać poprawny adres e-mail Zgoda na przetwarzanie danych osobowych jest wymagana dla dalszego procesu
Dziękujemy

Brak wydarzeń

STRONA, NA KTÓRĄ CHCESZ PRZEJŚĆ,
BĘDZIE WYŚWIETLANA
W STANDARDOWYM WIDOKU.

Wróć

lub

Przejdź dalej

Za chwilę usuniesz pliki cookies w serwisie MPWiK. Aby zmiany zostały wprowadzone, musimy odświeżyć stronę.
Zgadzasz się?

Telefon Koperta Email
Formularz aktualizacji danych dla klientów MPWiK
Uzupełnij formularz
